Время высыхания бетона: Сколько сохнет бетон (застывает, схватывается)

Сколько сохнет бетон (застывает, схватывается)

Широкое применение бетона в строительстве обусловлено его надежностью, простотой изготовления и доступностью. Сегодня такой материал востребован при возведении как жилых, так и промышленных помещений с разной этажностью. Ключевым фактором, влияющим на прочность бетонных изделий, является время затвердевания.

Содержание

  • 1 Полимеризация бетона
    • 1.1 Схватывание
    • 1.2 Срок твердения
  • 2 Уход за бетоном после заливки
  • 3 Стадии набора прочности
  • 4 Зависимость времени набора прочности от марки бетона
  • 5 Факторы воздействия
    • 5.1 Сезонность
    • 5.2 Трамбовка
    • 5.3 Состав

Полимеризация бетона

Твердение бетона выполняется за счет гидратации — особой химической реакции, возникающей между вяжущими компонентами и водой. Процесс предназначается для преобразования базового сырья (цементно-песчаной смеси со щебнем и песком) в гидросиликат кальция. По завершении периода затвердевания создается монолитная основа с повышенными прочностными свойствами.

Срок застывания бетона определяется следующими факторами:

  1. Марка цементной смеси.
  2. Пропорции и соотношение компонентов в растворе.
  3. Показатели атмосферной влажности.
  4. Технология производства.
  5. Окружающий температурный режим.
  6. Толщина и плотность заливки бетона.
  7. Соблюдение правил ухода за раствором в процессе затвердевания.

Для полной полимеризации задействуются два этапа:

  1. Схватывание.
  2. Набор заявленной прочности.

Определяя, сколько сохнет бетон, важно учитывать марку цемента, который использовался при замешивании смеси. Наибольшей надежностью характеризуется модель М500, а минимальной прочностью — М100.

Еще время застывания бетона определяется пропорциями компонентов и наличием различных наполнителей в составе. Чем больше в растворе будет присутствовать песка или гравия, тем быстрее из него выйдет лишняя жидкость. Если использовать большое количество керамзита и шлака, вода начнет испаряться медленнее.

При несоблюдении плотности укладки прочностные свойства бетонной смеси будут снижены. При возведении промышленных объектов бетон дополнительно уплотняют с помощью вибропрессования. В бытовых условиях процедуру заменяют простым уплотнением ручными приспособлениями.

Чтобы сохранить влагу в составе смеси, ее нужно укрыть гидроизолирующей пленкой. Это может быть полиэтилен или битумная мастика. Задача подобных материалов заключается в усилении гидратации и защите раствора от быстрой потери жидкости.

Также такой эффект достигается путем периодического смачивания раствора водой. Ее наносят с помощью распыления или обрызгивания.

Схватывание

Схватывание бетона является первой стадией его полимеризации и занимает не больше 1-2,5 часов. Точный интервал определяется температурными условиями, при которых выполняются работы:

  1. Если окружающая температура составляет +20°С, химическая реакция будет запущена через 100-120 минут после заливки смеси в опалубку. Потом состав будет сохнуть еще час.
  2. При температурном режиме +1…+19°С схватывание будет происходить через 3-5 часов.
  3. При нулевой температуре реакция начинается через 7-10 часов после затворения. При этом продолжительность высыхания составит 16-20 часов.

Если на стройплощадке будет отрицательная температура, составляющие смеси перестанут вступать в процесс гидратации с водой, а смесь не сможет засохнуть. Она будет держаться в инертном состоянии до повышения температурных отметок выше 0°С. Чтобы избавиться от подобного явления, можно добавить к составу бетона специальные наполнители, которые ускоряют гидратацию, или возвести утепленную опалубку.

Если на улице достаточно жарко (выше +30°С), время схватывания бетона сократится, но качество конечной продукции снизится. Связано это с быстрым испарением влаги и ухудшением прочностных свойств бетонных изделий.

В жаркий период в смесь вносят специальные наполнители, которые увеличивают время твердения бетона.

В их числе:

  1. Кислота НТФ.
  2. Сахарная кормовая патока.
  3. Глюконат натрия.
  4. Комплексные составы.
  5. Другие добавки.

Сколько времени сохнет бетон и за какое время схватывается, зависит от массы факторов. Под гидратацией подразумевается процесс преобразования исходного сырья в гидрат кальция, т.е. цементная основа начинает минерализоваться и становится монолитной.

Срок твердения

После схватывания начинается процесс затвердевания бетона. Он заключается в возникновении химической реакции между цементными гранулами и жидкостью из раствора. Лучшие показатели гидратации замечаются при влажности воздуха 75% и при температуре +15…20°С.

Если показатели температуры держатся на уровне ниже +10°С, понадобится введение в состав специальных антиморозных компонентов. В противном случае бетон не получит проектную прочность.

Уход за бетоном после заливки

Любая бетонная смесь требует правильного ухода после заливки. В первую очередь необходимо обеспечить подходящие условия для нормальной химической реакции между водой и вяжущими компонентами. При соблюдении базовых правил раствор становится прочным и твердым. Специфика ухода напрямую зависит от времени года, когда выполнялась укладка.

Специалисты не рекомендуют проводить строительные работы в жару, поэтому лучше приступить к ним утром или вечером, после заката. Если заливка выполняется днем, необходимо обеспечить хорошую защиту от ультрафиолета, накрыв слой рубероидом, листами шифера или другим укрывным материалом.

Последующий уход заключается в защите поверхности от размытия и появления отверстий. Выполняя самостоятельное замешивание, необходимо придерживаться требований СНиП и не допускать больших пауз между мероприятиями. В летний период смеси сохнут достаточно быстро, поэтому любые простои противопоказаны. В противном случае раствор станет непригодным для использования.

В жаркое время смесь нужно регулярно смачивать водой и придерживаться технологических норм, препятствующих испарению жидкости.

Если температура на улице составляет больше 15°С, в состав нужно вводить воду через каждые 10-12 часов. В ветреную погоду — через 2-3 часа.

Особые сложности в уходе за залитой основой отсутствуют. Главное — поддерживать оптимальную влажность и температуру на этапе схватывания и твердения смеси.

Стадии набора прочности

Затвердевание бетона до момента набора марочной прочности занимает около 28 дней, но точно определить, сколько застывает материал, можно только на стройплощадке.

Весь процесс выполняется в две стадии:

  1. Первая заключается в схватывании смеси, когда все ее составляющие соединяются в одно целое.
  2. Вторая предусматривает набор прочностных свойств и затвердевание.

Чтобы уточнить, за какое время схватывается бетон, сначала можно ориентироваться на общепринятое значение в 1 сутки с момента заливки. Точное время зависит от температурных условий. Если на улице достаточно тепло (выше 20°С), то процесс займет не больше 5 часов.

Смесь приступает к схватыванию через 2-3 часа с момента перемешивания компонентов. В осенний период это может длиться больше суток. При этом в холодное время строительные работы продолжаются.

В течение первой стадии смесь сохраняет подвижное состояние, поэтому пользователь может вносить изменения в форму будущей конструкции. Для снижения вязкости применяют механизм тиксотропии.

Следующий этап заключается в затвердевании смеси. Марочные прочностные характеристики появляются через четыре недели, но финишные свойства обретаются через пару лет. Сроки твердения бетона зависят от условий температуры и влажности.

Первые 5-6 суток с момента заливки отличаются максимальной интенсивностью застывания, поэтому за этот период материал уже имеет 30% прочности. Через 90-10 суток показатель на 20% превысит марочный.

В течение первой недели бетон нужно подвергать температурному воздействию, увлажнению, тепло- и гидроизоляции.

Особое внимание нужно уделять поддерживанию оптимальной влажности. При температурном режиме +25…+30°С бетон нагружается уже через 7 дней с момента заливки.

Зависимость времени набора прочности от марки бетона

Интенсивность набора прочности зависит и от марки бетона. Чем ниже марка бетона, тем выше будут прочностные характеристики. Для составов под марками М15-М150 характерна критическая прочность до 50%.

Конструкции из материалов марки М200-300 обладают значением в 40% от марочной. При этом допустимый нормативами безопасный показатель составляет 50%, а приступать к строительным работам можно только после получения отметок в 72% от заданных значений.

Для оценки прочностных показателей бетонной смеси можно воспользоваться двумя методиками:

  1. Разрушающая. Подразумевает раздавливание кубика с помощью пресса.
  2. Неразрушающая. В таком случае свойства материала определяются без разрушительных воздействий.

Вторая технология более востребована и основана на применении устройств упругого отскока, ультразвукового оборудования или ударных приборов.

С помощью современных портативных устройств можно быстро и точно определить степень прочности.

Они бывают:

  1. Электронными. Отличаются высокой точностью и способны сохранять до 5 тыс. измерений за одну диагностику.
  2. Механическими. Применяются при определении прочностных свойств бетонов разного класса.
  3. Ультразвуковыми. Предназначаются для оценки передаточной и отпускной прочности при затвердевании. Скорость распространения ультразвука превышает 4500 м/с.

Факторы воздействия

Чтобы узнать, сколько сохнет бетон, необходимо учитывать ряд условий, оказывающих воздействие на скорость твердения бетона.

Сезонность

Ключевыми факторами, определяющими, сколько по времени застывает бетон, являются среда и период года, когда производятся строительные работы. В эту группу относят показатели уличной температуры и влажности воздуха.

Если летом состав может затвердеть за несколько суток, то в холодный период отвердение займет больше месяца. Специфика набора прочности при благоприятных условиях твердения бетона выглядит следующим образом:

  1. 1-3 сутки — не больше 30% марочной прочности.
  2. 7-14 — 60-80%.
  3. 28 — 100%.

Если вы желаете сделать раствор для фундамента быстрозастывающим, в его состав нужно ввести особые добавки.

Трамбовка

Еще большое влияние на время высыхания бетона оказывает трамбовка. Чем качественнее проведена эта процедура, тем лучше будет реакция воды с вяжущими компонентами. При промышленном производстве бетонных растворов применяется вибрационное оборудование, но дома можно обойтись штыкованием.

Плотная стяжка плохо переносит резку и сверление после трамбовки, поэтому для проведения таких работ необходимо задействовать алмазные буры. Простой наконечник будет быстро выведен из строя.

Состав

Как долго может длиться процесс твердения бетона, зависит и от его состава. Так, если в нем присутствует большое количество пористых добавок, таких как шлак и керамзит, вода будет долго задерживаться в растворе. Если в смеси содержатся песок или гравий, жидкость быстрее выйдет наружу.

Для снижения интенсивности испарения влаги и повышения прочностных показателей состава его разбавляют дополнительными компонентами. Это может быть бетонит или мыльный состав. Введение подобных добавок повышает общую стоимость работ, но предотвращает проблему раннего пересыхания раствора.

Сколько застывает бетон в опалубке

04 мая 2021 г.

Любое строительство заканчивается вовремя только при условии предварительного составления хотя бы простейшего календарного плана. В нём указываются, прежде всего, даты начала работ того или иного вида, периоды, отведённые для их выполнения, и сроки завершения. Вроде, ничего сложного, но спланировать таким образом монолитное строительство получается только тогда, когда точно известно, сколько застывает бетон в опалубке под влиянием определённого набора факторов.

Что такое застывание бетона и сколько времени оно длится

Бетон принадлежит к категории стройматериалов, которые используются в жидком или полужидком виде, а функционируют — в твёрдом. Переход из одного состояния в другое как раз и есть тем застыванием, о котором сейчас идёт речь, а осуществляется оно в два этапа.

  1. Схватывание — первичное отвердевание. Длится в среднем от 1,5 до 2,5 часов. На протяжении этого промежутка времени раствор теряет текучесть, подвижность, пластичность. Под конец он приобретает относительную твёрдость, но внутренняя структура остаётся нестабильной и неготовой к нагрузкам.
  2. Высыхание — полная потеря влаги. За первые сутки бетонная смесь теряет до 30 % влаги, за 3 дня — до 50 %, за 7 дней — до 70 %. Полное высыхание наступает через 4 недели и приводит к набору расчётной, то есть предусмотренной маркой прочности.

Существует ещё один этап длительностью от 3 месяцев до 3 лет, на протяжении которого бетон продолжает крепчать, но при планировании монолитного строительства он не учитывается, поскольку никоим образом не влияет на сроки проведения работ. Последние можно возобновлять сразу после набора бетоном расчётной прочности, то есть через месяц после его заливки. Снимать опалубку во многих случаях разрешается и раньше, но период пребывания в ней смеси не должен быть менее 3–7 дней.

Стоит обратить внимание на то, что вышеуказанные сроки схватывания и высыхания — это усреднённые значения, полученные вследствие проведения наблюдений и испытаний в лабораторных условиях. Более точно определить, сколько времени застывает бетон в опалубке, можно только зная, влияния каких факторов и в какой степени предполагаются в конкретной ситуации.

Какие факторы и каким образом влияют на скорость затвердевания бетона

Затвердевание бетона, по сути, является результатом реакции между цементом и водой — гидратации. Её прохождение требует плюсовой температуры и высокой влажности окружающей среды, которые в идеале составляют +20…+30 °C и 80–100 % соответственно. Именно в таких условиях, созданных лабораторным путём, было определено, сколько сохнет бетон в опалубке (полученные данным образом сроки указывались выше). В действительности же температура и влажность постоянно меняются. Снижение первой замедляет высыхание бетонной смеси, достижение 0 °C — останавливает его. Жара, наоборот, ускоряет твердение, вот только при этом свойства материала ухудшаются.

Температура и влажность — главные факторы, формирующие скорость застывания бетонного раствора, но есть и другие, влияния которых тоже играют важную роль. Среди них:

  • марка бетона. Бетон М 200, к примеру, схватывается на протяжении 2–2,5 часов и полностью затвердевает в течение 14–28 дней. Бетону М 400 для завершения этих процессов требуется всего 1–2 часа и 7–14 дней соответственно;
  • состав смеси. Присутствие в ней песка и/или гравия ускоряет испарение влаги, керамзита и/или шлака — замедляет. Подобным образом действуют и специальные добавки;
  • плотность материала. Уплотнённый путём вибропрессования или штыкования бетон высыхает дольше, залитый без последующей трамбовки — быстрее;
  • толщина слоя и ширина заливки. Большие параметры влияют замедляюще, меньшие — ускоряюще;
  • уход за бетоном. Укрывание гидроизолирующей плёнкой, смазывание битумной мастикой, регулярное опрыскивание водой продлевают время застывания, а организация подогрева — сокращает его;
  • величина периода нахождения бетона в опалубке. Большая позволяет последнему засыхать медленнее, меньшая — наоборот.

Знание перечисленных воздействий даёт возможность, во-первых, более точно определять, за сколько будет схватываться и затвердевать бетон в конкретной ситуации, а во-вторых, регулировать скорость названых процессов, если в этом возникает необходимость.

Как рассчитывается время застывания бетона в опалубке

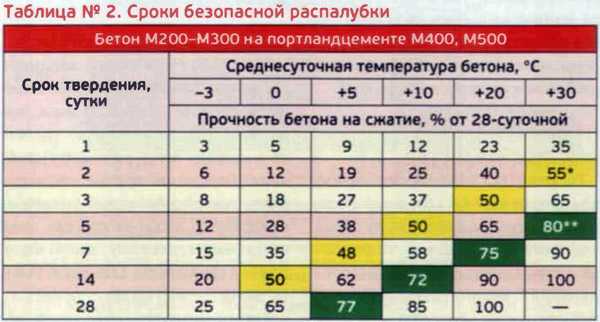

Всё вышесказанное явно свидетельствует о том, что однозначных ответов на вопросы «Сколько застывает бетон М 300 в опалубке?», «Сколько сохнет фундамент в опалубке?» и другие подобные не существует. Вместе с тем эта же информация помогает делать относительно сроков более-менее точные выводы:

  1. Во второй половине весны и в первой половине осени можно ориентироваться на эталонные сроки, так как в эти периоды температура и влажность наружного воздуха в наибольшей степени соответствуют значениям, заданным в лабораторных условиях. В летний сезон надо придерживаться таких же сроков, но для обеспечения будущей конструкции требуемой прочностью стоит предусмотреть способы замедления процессов схватывания и высыхания бетона. При выполнении работ в холодное время года ориентировочные числа следует увеличивать в 2–3 раза.
  2. Ленточный фундамент для лёгкого забора можно удерживать в опалубке всего 3–4 дня, а на выстойку в общем давать 7–10 дней. Фундамент такого же типа, но для частного дома приобретает прочность, позволяющую продолжать строительство, через 28 дней, а плитный — через 1,5–2 месяца. Работы по возведению дамб, мостов и других усиленных конструкций разрешается возобновлять не ранее, чем через 90 дней после заливки основания.
  3. Демонтаж опалубки фундамента не слишком крупного сооружения при температуре +25…+30 °C можно начинать через 3 дня после заливки, при +20 °C — через 4, при +15 °C — через 5, при +5…+10 °C — через 7–10, при +1 °C — через 15 дней. К дальнейшим работам в любом случае следует приступать только после набора конструкцией расчётной прочности.

Таким образом, учитывая результаты лабораторных исследований, влияния факторов окружающей среды в реальных условиях и практические рекомендации, можно без особых трудностей не только примерно сориентироваться по срокам, но и с относительной точностью вычислить, сколько будет сохнуть бетон в опалубке при сооружении того или иного объекта. По истечении этого времени в обязательном порядке нужно с помощью молотка и зубила, дрели или специального прибора проверить, достигла ли прочность застывшей смеси как минимум 70 % от заявленной в марке. Если нет, то отсрочьте продолжение строительства и дождитесь появления требуемого показателя, поскольку именно от него зависит итоговое качество монолита. Всё в порядке? Спокойно возобновляйте работы!

Время отверждения бетона: сколько времени требуется для высыхания бетона?

Добейтесь более прочного бетона, выдерживая бетон в течение надлежащего времени и с помощью соответствующих методов.
Билл Палмер, обозреватель Concrete Network
Обновлено 8 мая 2020 г.

Применение отверждения и уплотнения бетона.
L.M. Scofield Co.

Когда вы укладываете свежий бетон, он очень чувствителен и легко разрушается. Если вы вылечите его должным образом, он будет крепким и надежным; пренебречь этим, и вы будете сожалеть!

В течение первой недели или около того после заливки бетона необходимо поддерживать надлежащую температуру и влажность для надлежащего отверждения. Отверждение легко пропустить сразу, но это сильно повлияет на качество готовой работы.

Хотя отверждение важно для любого бетона, проблемы, возникающие из-за отсутствия отверждения, наиболее очевидны для горизонтальных поверхностей. Неотвержденная плита, будь то декоративная или просто серая, скорее всего, образует узор из мелких трещин (называемых растрескиванием), и после использования поверхность будет иметь низкую прочность, что может привести к образованию пыли на поверхности с низкой устойчивостью к истиранию.

Найдите ближайших подрядчиков по бетону, которые могут обеспечить правильное отверждение вашего бетона.

СКОЛЬКО ВРЕМЕНИ ОТВЕРЖДАЕТСЯ БЕТОН?

Весь период затвердевания бетона занимает около месяца, но Ваш бетон будет готов к эксплуатации раньше. Каждый проект будет немного отличаться из-за различий в погоде, бетонной смеси и методах укладки и отделки.

При ожидании высыхания бетона учитывайте следующие временные рамки:

  • от 24 до 48 часов — после начального набора формы можно снимать и люди могут ходить по поверхности
  • 7 дней — после частичного отверждения движение машин и оборудования разрешено
  • 28 дней — к этому моменту бетон должен полностью затвердеть

Подробнее: Через какое время можно ездить по бетону?

ЧТО ТАКОЕ ОТВЕРЖДЕНИЕ И ЧТО ЭТО ДЕЛАЕТ С БЕТОНОМ?

ASTM C 1315, материалы для отверждения и герметизации типа II содержат белый пигмент, который помогает увидеть отвержденное и может отражать солнечный свет. Nox-Crete

Отверждение служит следующим основным целям:

  • Удерживает влагу в плите, чтобы бетон продолжал набирать прочность.
  • Задерживает усадку при высыхании до тех пор, пока бетон не станет достаточно прочным, чтобы сопротивляться растрескиванию при усадке.
  • Надлежащее отверждение бетона повышает прочность, долговечность, водонепроницаемость и износостойкость.

Когда большинство людей думают об отверждении, они думают только о поддержании влажности на поверхности бетона. Но отверждение — это нечто большее, оно дает бетону то, что ему нужно, чтобы правильно набрать прочность. Прочность бетона зависит от роста кристаллов в матрице бетона. Эти кристаллы растут в результате реакции между портландцементом и водой — реакции, известной как гидратация. Если воды недостаточно, кристаллы не могут расти, и бетон не набирает необходимой прочности. Если воды достаточно, кристаллы вырастают, как крошечные твердые пальцы, обхватывающие песок и гравий в смеси и переплетающиеся друг с другом. Звучит почти как фильм ужасов — наш бетонный ребенок превратился в монстра!

Другим важным аспектом отверждения является температура: бетон не может быть слишком холодным или слишком горячим. По мере охлаждения свежего бетона реакция гидратации замедляется. Здесь важна температура бетона, а не обязательно температура воздуха. При температуре ниже 50 F гидратация сильно замедляется; ниже примерно 40 F он практически прекращается.

Горячий бетон имеет противоположную проблему: реакция протекает слишком быстро, и, поскольку реакция является экзотермической (выделяется тепло), она может быстро вызвать перепад температур внутри бетона, что может привести к растрескиванию. А цемент, который реагирует слишком быстро, не успевает правильно вырастить кристаллы, поэтому он не набирает прочности, как должен.

Итак, в готовящемся к выходу известном фильме «Цементный монстр, который окутал мир» все, что нужно сделать хилым землянам, чтобы спасти цивилизацию, — это сделать бетон слишком холодным, слишком горячим или слишком сухим, и он превращается в слабака. . Наша цель, однако, состоит в том, чтобы помочь ему окутать землю и сделать его как можно сильнее!

Рекомендуемые продукты

TK Cure and Seal Products
Отвердители для нового бетона. Не желтеет

1300-CLEAR — отвердитель
Отвердитель на восковой основе. Отлично подходит для интерьера и экстерьера.

V-Seal 101 Seal & Cure
Отличное удержание влаги. Не оставляет актуальных следов.

Отверждение, отверждение и уплотнения
Повышенная устойчивость к дождю, солнцу, отрицательным температурам, пятнам и многому другому.

Индустра-Сил 117А
Защищает и укрепляет бетон от повреждения влагой.

Отвердитель на водной основе
VOC-совместимый. Легко наносится распылительным оборудованием.

КОГДА НУЖНО ОТВЕРЖДАТЬ БЕТОН?

Отверждение следует начинать как можно скорее после отделки и штамповки. Vexcon Chemicals

Таким образом, цель состоит в том, чтобы сохранить наш молодой и впечатлительный бетон влажным и при правильной температуре (в идеале между 50 и 85 F). Наиболее часто упускаемым из виду аспектом отверждения является поддержание влажности открытых бетонных поверхностей во время их гидратации. Большинство бетонов, особенно декоративных, изначально содержат много воды, чтобы полностью гидратировать цемент. Проблема в том, что если открытые поверхности высыхают, то бетон не может увлажняться, и наш молодой бетон становится очень чувствительной кожей — легко царапается, а иногда и покрывается пылью.

Существует три фазы отверждения, продолжительность каждой из которых зависит от бетона и условий окружающей среды. Посмотрите рисунок 1.6 в ACI 308, «Руководство по отверждению бетона», чтобы увидеть, как это работает:

Сохранение бетонной поверхности влажной в течение 7 дней по-прежнему является лучшим способом отверждения бетона. PNA Construction Technologies

  • При первой укладке бетона для плиты сбрасываемая вода поднимается по мере оседания бетонной смеси. В течение этого периода (начальное затвердевание), если сбрасываемая вода испаряется с поверхности быстрее, чем поднимается из бетона, вам необходимо выполнить некоторое начальное отверждение, иначе вы, вероятно, получите трещины от пластической усадки. Чтобы узнать, необходимо ли это, вам нужно знать скорость испарения (см. ниже).
  • Между начальным и окончательным отверждением потребуется промежуточное отверждение, если отделка (или штамповка) завершена до окончательного отверждения.
  • После окончательного схватывания необходимо выполнить окончательное отверждение.

Во время начальной установки скорость испарения отводимой воды зависит от комбинации факторов: температуры и влажности воздуха, температуры бетона и скорости ветра. Классический и до сих пор лучший способ оценки скорости испарения — это номограмма Menzel/NRMCA — простая в использовании диаграмма, которая объединяет все эти факторы. Вы можете получить эту номонографию из ACI 308, или она также доступна в отличной статье в марте 2007 г. Concrete International, «Оценка скорости испарения для предотвращения растрескивания пластика при усадке». Вы также можете оценить скорость испарения с помощью бесплатной онлайн-программы, разработанной Люком Снеллом и Амиром Муниром.

Таким образом, вы используете эти методы, чтобы выяснить, как быстро испаряется отводимая вода — если она превышает 0,2 фунта на квадратный фут в час, то необходимо предварительное отверждение, потому что бетон будет высыхать. В следующем разделе мы обсудим, как выполнить начальное отверждение.

После первоначального схватывания бетонная поверхность все еще нуждается во влаге, и теперь нет просачивающейся воды. Это когда вам действительно нужно вылечить бетон. Вы должны исходить из того, что ваш бетон должен быть вылечен — это так! Вы же не хотите, чтобы ваш идеальный ребенок Бетон превратился в малолетнего правонарушителя, не так ли?

КАК ОТВЕРДИТЬ БЕТОН

Теперь давайте немного сузим этот разговор. Давайте поговорим только о горизонтальном бетоне и только о влажностной части твердения. Чтобы узнать больше о работе в условиях экстремальных температур, получите копию ACI 305, Бетонирование в жаркую погоду или ACI 306, Бетонирование в холодную погоду.

Давайте также ограничимся отверждением цветного бетона. Мы определим это как любой цветной бетон, цельный или сухой, будет ли он штамповаться или нет. Во-первых, и это самое главное, цветной бетон на самом деле не отличается от любого другого бетона, он требует точно такой же обработки, чтобы получить качественный бетон. Однако некоторые методы должны немного отличаться, поскольку внешний вид гораздо важнее, чем для промышленной плиты.

Существует три способа отверждения бетона: либо мы добавляем воду на поверхность, чтобы возместить испаряющуюся воду, либо мы герметизируем бетон, чтобы вода не испарялась, либо делаем и то, и другое. Обратите внимание, что добавление воды к поверхности НЕ является добавлением воды, которая будет вмешиваться в бетонную смесь — это увеличит водоцементное отношение поверхностного бетона и ослабит его, разрушив все наши усилия по отверждению.

Необходимо подумать о начальном отверждении, когда отводимая вода испаряется слишком быстро, чтобы поверхность оставалась влажной до начального отверждения. Традиционно это было указано на уровне более 0,2 фунта на квадратный фут в час. Многие смеси сегодня выделяются с гораздо меньшими скоростями, чем это, поэтому, если есть меньше сбрасываемой воды, то предел испарения должен быть установлен ниже, например, от 0,05 до 0,1 фунта на квадратный фут в час. Наилучший подход к декоративному бетону — это попытаться изменить условия, чтобы вам не нужно было выполнять первоначальную обработку: блокировать ветер, защищать бетон от солнца, делать бетон более прохладным. Если это невозможно, возможно запотевание, достаточное для того, чтобы поверхность оставалась влажной, но самый простой подход — использовать замедлитель испарения. Это химическое вещество можно распылять, чтобы образовать на поверхности тонкую пленку, препятствующую испарению воды. Он полностью рассеивается во время отделочных операций. Держите некоторые из них поблизости для сухих ветреных условий.

МЕТОДЫ ОТВЕРЖДЕНИЯ

  • Водяное отверждение: Бетон заливается, заливается или распыляется. Это наиболее эффективный метод отверждения для предотвращения испарения воды из смеси.
  • Методы удержания воды: Используйте такие покрытия, как песок, брезент, мешковину или солому, которые должны постоянно оставаться влажными. Используемый материал должен быть влажным в течение периода отверждения.
  • Водонепроницаемая бумага или пластиковая пленка: Наносятся, как только бетон становится достаточно твердым, чтобы сопротивляться поверхностным повреждениям. Пластиковые пленки могут вызвать обесцвечивание бетона — не наносите на бетон, где важен внешний вид.
  • Химические мембраны: Химическое нанесение следует производить, как только бетон будет готов. Обратите внимание, что отвердители могут повлиять на прилипание эластичного напольного покрытия, поэтому следует проконсультироваться с подрядчиком по напольным покрытиям и/или производителем химической мембраны.

Все желаемые свойства бетона улучшаются при правильном уходе!

ДАЙТЕ ДОСТАТОЧНОЕ ВРЕМЯ ДЛЯ ВЛАГОЗАЩИТЫ ПЛИТЫ

После укладки бетон очень быстро набирает прочность в течение 3-7 дней. Бетон, затвердевший во влажном состоянии в течение 7 дней , примерно на 50% прочнее неотвержденного бетона.

Отверждение водой можно проводить после заливки плиты путем строительства дамб из грунта вокруг дома и затопления плиты. Закрытая территория постоянно затапливается водой. В идеале плиту можно отверждать в воде в течение 7 дней. Некоторые строители придерживаются жесткого графика отверждения водой в течение 3 дней, так как это дает примерно 80% эффекта отверждения водой в течение 7 дней.

Подумайте о том, чтобы запланировать свою работу на заливку в конце недели, строительство насыпей, а затем затопление на выходных. Вы получаете преимущества отверждения водой, не теряя слишком много времени в графике.

Связанная информация:

Бетонные подрядчики: Поиск отвердителей и материалов для отверждения

Подробнее о обесцвечивании бетона

Сколько времени требуется для высыхания бетона

Фото: istockphoto. com

I will 900 be заливка бетонной плиты в рамках проекта реконструкции ландшафта, и я хотел бы знать, сколько времени потребуется, чтобы бетон высох. Существуют ли какие-либо рекомендации или меры предосторожности, которым я должен следовать?

A: Похоже, у вас впереди интересный проект! Бетон является одним из самых прочных и долговечных строительных материалов, но для достижения максимальной прочности ему необходимо постепенно «высыхать». Этот процесс сушки, известный как гидратация, начинается в тот момент, когда вы смешиваете воду с сухой бетонной смесью, что дает вам ограниченное время для заливки влажного бетона в формы до того, как он затвердеет. Гидратация продолжается в течение следующих нескольких недель, проходя через ряд стадий, пока бетон полностью не затвердеет.

В процессе сушки в бетоне образуются твердые кристаллы, которые прочно связывают компоненты песка и гравия. Если бетон сохнет слишком быстро, готовый проект не будет таким прочным, как должен быть. Читайте дальше, чтобы узнать, сколько времени у вас есть на заливку и отделку бетонной плиты и что вы можете сделать на каждом этапе, чтобы ваш проект был успешным.

Время заливки ограничено .

С большинством бетонных смесей, таких как готовая к использованию бетонная смесь Quikrete (в желтом пакете), вы можете рассчитывать на то, что у вас будет около часа рабочего времени, чтобы залить бетон лопатой в формы, распределить, провибрировать и выравнивается до того, как смесь начнет затвердевать. В это время очень важно, чтобы все, кто работает над проектом, знали, в чем заключается их работа, и чтобы они работали достаточно быстро. У вас не будет времени бежать и покупать лишний мешок бетона, поэтому убедитесь, что у вас достаточно перед началом заливки, а также все необходимые инструменты (лопаты, грабли для бетона, стяжка, терки, мастерки, метла). , кромкообрезной станок и долбяк).

Реклама

Погода влияет на рабочее время.

В жаркую и сухую погоду, особенно если вы заливаете под палящим солнцем, тепло может быстро вытянуть воду из мокрого бетона, сокращая время заливки до 30 минут, поэтому лучше всего проводить заливку в день, когда температура составляет от 60 до 80 градусов по Фаренгейту. Если вам приходится лить в жаркую погоду, следующие советы помогут увеличить время заливки:

  • Используйте холодную воду для затворения.
  • Смочить песок в формах перед заливкой. Это убережет сухую землю от слишком быстрого вытягивания воды из бетона.
  • Храните мешки с бетоном в тени — жаркое солнце повысит температуру сухой смеси.
  • Запланируйте заливку ранним утром, когда температура прохладнее.
  • Наймите много рабочих, потому что заливка бетона трудоемка.

Не забудьте учесть время финиша.

При заливке бетона планируйте половину рабочего времени тратить на процесс заливки, а другую половину – на процесс отделки. Если бетонная смесь рассчитана примерно на один час работы (время работы указано на пакете), планируйте потратить не более 30 минут на сам процесс заливки и стяжки, чтобы у вас было достаточно времени, чтобы закончить плиту.

istockphoto.com

Для начала процесса отделки необходимо выровнять поверхность. Стяжка – это процесс удаления излишков бетона путем выравнивания верхнего уровня плиты. Для этого обычно используется размер 2×4, но любой инструмент, который вы используете, должен быть длиннее ширины области. Чтобы завершить процесс, переместите поверочную линейку пилящим движением по участку, чтобы он оставался плоским. Одного прохода в каждом направлении обычно достаточно для достижения желаемого результата.

Финишная обработка свежего бетона включает в себя обработку поверхности бетонной теркой, чтобы сгладить ее и столкнуть большие камни, ручную затирку по краям, где терка не попадает, использование кромочного инструмента для создания закругленных краев, добавление текстуры метлы к поверхности. уменьшить скользкость, а затем с помощью инструмента для нарезки канавок создать контрольные соединения. Чем больше плита, тем больше времени потребуется на ее завершение, поэтому примите это во внимание и работайте быстро, а при необходимости привлекайте дополнительную помощь. Если бетон начинает затвердевать, пропустите контрольные швы и работайте над сглаживанием и шлифовкой поверхности, а также сглаживанием краев. Вы всегда можете разрезать контрольные швы на следующий день с помощью пилы по бетону.

Реклама

Время готовности зависит от конкретного типа используемого бетона.

С базовой бетонной смесью вы обычно можете ходить по плите примерно через 24 часа после отделки поверхности. Если вам нужно ходить по нему раньше, вы можете использовать быстросхватывающийся тип бетона, такой как бетонная смесь Quikrete Q•Max Pro, время ходьбы по которой составляет всего три часа.

Высокопрочные смеси могут иметь более длительное время хождения, поэтому вам необходимо прочитать подробности на упаковке с бетоном. Если вы заливаете раннюю высокопрочную смесь, такую ​​как Quikrete 5000, а время работы меньше, около 45 минут, по бетону нельзя ходить раньше, чем через 10-12 часов. Поскольку разные смеси различаются по времени работы и времени ходьбы, важно использовать в проекте только один тип смеси. Не смешивайте разные смеси в одной заливке.

Отверждение поможет бетону достичь максимальной прочности.

Предотвращая слишком быстрое высыхание нового бетона, вы получите более прочную плиту, и именно здесь начинается отверждение. Вы можете замедлить процесс высыхания, часто опрыскивая новую плиту водой в течение первых семи дней, чтобы сохранить ее. это сыро. Известный как «влажное отверждение», это поможет гарантировать, что влага, находящаяся глубоко внутри плиты, не будет слишком быстро вытягиваться на поверхность, где она может испариться.

Конечно, не у всех есть возможность распылять новый бетон несколько раз в течение первой недели, чтобы он оставался влажным. Если это относится к вам, не беспокойтесь. Вы можете нанести отвердитель, такой как Quikrete Acrylic Concrete Cure & Seal, на поверхность только что готового бетона, чтобы вода не испарялась внутри и не вызывала слишком быстрое высыхание бетона. Acrylic Cure & Seal можно наносить на поверхность плиты валиком или садовым распылителем, как только бетон затвердеет и блеск поверхности исчезнет.
