Укладка плит перекрытия на фундамент правила установки: Укладка плит перекрытия на фундамент: правила установки, минимальное опирание

Содержание

Укладка плит перекрытия на фундамент: правила установки, минимальное опирание

Содержание статьи

  • 1 Подготовительный этап
    • 1.1 Выравнивание поверхности фундамента
    • 1.2 Организация работ на строительной площадке
  • 2 Плиты перекрытия для малоэтажного строительства
    • 2.1 ПК
    • 2.2 ПБ
  • 3 Гидроизоляция
  • 4 Монтаж
  • 5 Заделка торцов пустотных плит
  • 6 Устройство люка и других технологических отверстий в перекрытии
  • 7 Типичные ошибки
    • 7.1 Применение изделий с дефектами
    • 7.2 Уменьшена глубина опирания плиты
    • 7.3 Чрезмерно увеличена глубина опирания
    • 7.4 Отсутствие или неправильное устройство анкеровки
  • 8 Обвязка плит арматурой
  • 9 Теплоизоляция стыков
  • 10 Заделка стыков

Устройство перекрытий по фундаменту строящегося дома осуществляется разными способами. Один из наиболее распространённых вариантов: монтаж железобетонных плит перекрытия. Прочность строящегося здания при этом варианте перекрытий во многом зависит от соблюдения правил монтажа плит по фундаменту.

Следование стандартам и строительным нормам позволит равномерно распределить нагрузки, создаваемые плитами перекрытия, увеличить жёсткость конструкции дома при строительстве на подвижных грунтах.

Правила и общий алгоритм действий по работе с железобетонными перекрытиями не будут эффективно работать без учёта индивидуальных характеристик и особенностей используемых материалов. Перед укладкой  плит выполняется ряд работ и мероприятий организационного плана

Подготовительный этап

Большое значение для качественного проведения монтажа имеет организация работ на подготовительном этапе. Часто подготовке уделяется незначительное внимание, а недостатки организационного процесса, как правило, влекут за собой нарушения технологии и брак в работе.

Выравнивание поверхности фундамента

Подготовка фундамента к монтажу плит заключается в проверке с помощью нивелира и, при необходимости, выравнивании его верхней горизонтальной поверхности. Эти действия выполняются в следующем порядке:

  1. Определяется верхняя точка фундаментной ленты.
  2. Устанавливаются несколько маячков по периметру фундамента.
  3. При перепаде высот не более 5 см выполняется выравнивающая стяжка по всему основанию либо по его отдельным участкам — это допустимая погрешность, так как практически идеально в ноль фундаментную ленту изготовить невозможно.
  4. Перед выполнением стяжки фундамента, устроенного из блоков ФБС, — соседние блоки фиксируются (стягиваются, анкеруются) между собой скруткой из проволоки  3-4 мм через монтажные петли элементов.
  5. Если в ленте много перепадов по высоте, то стяжка армируется двумя параллельными металлическими профильными стержнями диаметром 10-14 мм по всему периметру, такая ситуация часто возникает при использовании бывших в употреблении блоков ФБС.
  6. При значительных перепадах уровня фундамента допускается выравнивание поверхности сплошным обыкновенным рядовым кирпичом.
  7. Иногда для создания толстого выравнивающего слоя устраивается дощатая опалубка.

В строительстве одно-двухэтажных частных жилых домов применяются фундаменты различных типов. Основание дома может быть монолитным или блочным, свайным или столбчатым. Выбор фундамента определяется видом грунтов, на которых возводится дом и рядом иных критериев. Обязательное условие для монтажа штучных железобетонных перекрытий – ровная, устроенная на едином уровне горизонтальная поверхность фундаментной ленты.

Иногда в строительные проекты закладывается устройство армопояса, но такое решение должно быть обосновано и подтверждено расчётами. Устраивать же армопояс с целью только лишь выравнивания некачественно устроенного блочного или монолитного фундамента, нецелесообразно по причине высокой стоимости такой конструкции.

Организация работ на строительной площадке

Без грузоподъёмной техники ЖБИ установить практически невозможно. Монтаж с применением различных талей, рычагов и других приспособлений, конечно, возможен, но непродуктивен и сложен. Для работы автокрана требуется обеспечение ряда условий:

Объект должен быть укомплектован необходимыми инструментами и приспособлениями для монтажа:

  • ломами и монтировками для корректировки уложенных изделий;
  • кувалдами для сгибания монтажных петель;
  • желательно на объекте иметь сварочный аппарат.

Стропами, «пауками» и другой специфической такелажной оснасткой обычно оснащается привлечённый к работе автокран.

Плиты перекрытия для малоэтажного строительства

Из широкого ассортимента железобетонных перекрытий в малоэтажном жилищном строительстве наиболее востребованы многопустотные изделия серий ПБ и ПК.  С точки зрения монтажа они одинаково просты и удобны в работе. Количество типоразмеров с небольшим (300 мм) шагом по длине позволяет осуществить перекрытие практически любого пролёта в жилом доме. Различие серий – в технологии производства.

ПК

Изготавливаются традиционным способом с использованием для формования опалубки. Самая практичная ширина изделий 1м 20 см способствует снижению транспортных издержек – ширина кузова автотранспорта позволяет одновременно перевозить два ряда плит. Резать изделия этой марки по длине не рекомендуется, так как значительно снижается их несущая способность. Производятся модели с допустимым опиранием на 2 и 3 стороны.

ПБ

Современная конвейерная безопалубочная технология, по которой изготавливаются плиты этой серии, допускает их отрезание по длине, так как армирование в них устроено несколько иначе. Несущие характеристики плит оптимальны для возведения небольших жилых домов. Лицевая поверхность изделий более гладкая в сравнении с плитами ПК.

Гидроизоляция

Фундаментная лента по всему периметру покрывается защитным гидроизоляционным слоем. Материал для изоляции от воды выбирается самый доступный и эффективный – пергамин, толь или рубероид. Полоса изолирующего материала нарезается шириной немного больше ширины фундаментной ленты, укладывается с напуском на обе стороны примерно 5 см. Стыковка лент рубероида производится внахлёст на 20-30 см.

Монтаж

После завершения подготовительных работ выполняются монтажные работы.

Важно! К работе с автокраном допускаются только рабочие, прошедшие обучение правилам безопасности. Автокрановщик также должен регулярно проходить обучение и иметь соответствующий допуск.

Укладки плит перекрытия на фундамент, — общий принцип:

  • Плиты укладываются на сплошной слой цементно-песчаного раствора толщиной 2-2,5 см.
  • Стропальщик зацепляет плиту, далее она краном перемещается на место монтажа.
  • Плита на натянутых стропах размещается на минимальной высоте над местом укладки.
  • Монтажники с двух торцов корректируют перемещение и направление плит.
  • После выверки места установки изделие плавно опускается на постоянное место.
  • Окончательная корректировка производится смещением плит вручную, в качестве рычага используются монтажные ломы.
  • Анкеровка и другие варианты фиксации плит выполняются после установки всей конструкции перекрытия.

Важно! Опирание плит перекрытия на фундамент из монолитного бетона или железобетонных блоков должно быть не менее 6,5 см. На фундамент, выровненный кирпичной кладкой, опирание должно составлять 12,5 см (длина кирпича). Если позволяет ширина фундаментной ленты, параметры опирания можно увеличить до её середины.

Заделка торцов пустотных плит

Пустоты выполняют ряд важных функций, например, сокращают расход бетона при изготовлении и способствуют снижению веса изделия без потери его прочности. Но самая важная особенность пустот – придание плитам теплоизоляционных свойств. Функцию теплоизолятора выполняет воздух в пустотах, но только при условии, что в торцах изделия будут закрыты от поступления воздуха. После укладки в пустоты плит закладывается утеплитель на глубину примерно 15 см, затем отверстия затыкаются бетонной пробкой либо просто заделываются цементно-песчаным раствором. Иногда эти работы выполняются заранее, до установки плит.

Устройство люка и других технологических отверстий в перекрытии

Иногда, перекрывая фундамент, необходимо оставить в перекрытии лаз или люк в подвал.

Резать плиты – крайне нежелательный процесс, но при необходимости работы выполняются в следующем алгоритме:

  • на поверхности наносится разметка;
  • по разметке делаются надрезы болгаркой с диском по бетону;
  • внутренняя арматура разрезается газорезкой;
  • пробивается низ плиты.

Стоит помнить, что применение болгарки для резки напряжённой арматуры часто приводит к травмированию исполнителя.

Типичные ошибки

Ошибки при выборе материала, технологические дефекты при укладке, излишняя «экономия» застройщиков, непрофессионализм исполнителей – основные причины строительного брака с возможными крайне негативными последствиями.

Применение изделий с дефектами

Определяемые визуально небольшие трещины, возникающие после установки, как правило, не оказывают влияния и не характеризируют прочность изделия, — это плита начала работать.

Неглубокие трещины, образовавшиеся в процессе хранения или транспортировки, заделываются цементно-песчаным раствором – они также не критичны.

Важно! При наличии сквозных трещин изделие подлежит выбраковке.

Уменьшена глубина опирания плиты

При опирании изделия на расстояние ниже установленного стандартом нагрузка от плиты смещается к краю фундамента, армопояса либо кирпичной кладки. Это приводит к разрушению опоры с последующим обрушением.

Чрезмерно увеличена глубина опирания

При значительном увеличении глубины опирания, плита защемляется в стеновой конструкции, начинает неправильно работать под воздействием нагрузок, в результате разрывая кладку стены.

Торец,  расположенный слишком близко к наружной поверхности стены, приводит к повышению теплопотерь дома.

Отсутствие или неправильное устройство анкеровки

Анкеровку, то есть перевязку плит со смежными конструкциями и между собой, иногда выполняют неграмотно, либо вовсе забывают о её необходимости. В результате снижается жёсткость перекрытия, становятся возможны риски подвижек перекрытий и стен. Устойчивость постройки в целом также снижается, возникает риск разрушения при малейшем сейсмическом воздействии.

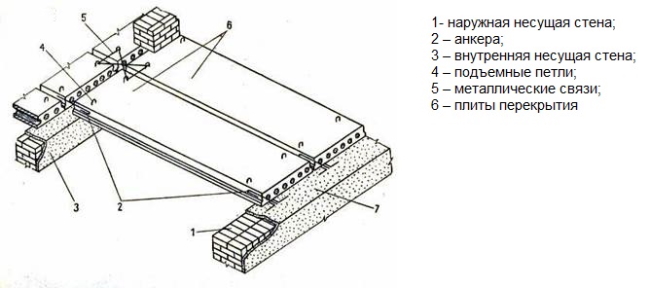

Обвязка плит арматурой

Правила укладки межэтажных перекрытий предусматривают анкеровку плит по следующим схемам:

  • крайние плиты – диагональная обвязка проволокой 3 – 5 мм;
  • соседние панели – П-образные перемычки из гладкой арматуры А240 диаметром 10 мм;
  • плита/стена – Г-образный анкер с загибом 30 – 40 см;
  • продольные связи – между плитами, опирающимися на внутреннюю несущую стену, гладкая арматура 10 мм.

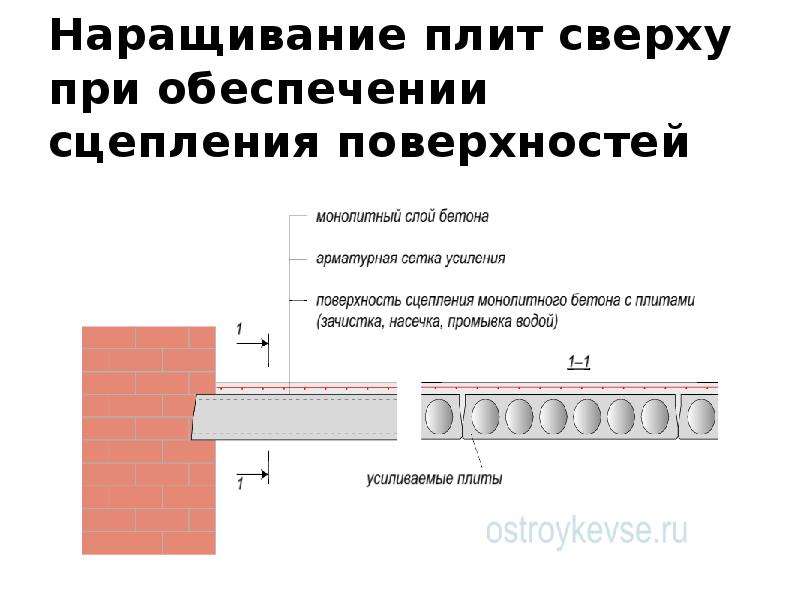

Схема анкеровки плит перекрытия.

Таким образом, сборный горизонтальный диск перекрытия получает дополнительную пространственную жесткость, связь со стенами из кирпича, бетонных блоков.

Внимание: Стандартное опирание плит ПК составляет 6 – 12,5 см. При возникновении сейсмической активности анкеры обеспечат эвакуацию людей из здания, не дав обрушиться отдельным плитам.

Для нормальной связи ПК с внутренними несущими стенами достаточно положить 3 продольных анкера на каждый погонный метр длины. Все элементы стыкуются с монтажными петлями сваркой в соответствии с СП 70.13330 для ограждающих и несущих конструкций.

Теплоизоляция стыков

После укладки плиты периметр фундамента выравнивают кирпичной кладкой. Этот материал по умолчанию является мостиком холода, поэтому необходимо уложить между ним и плитой перекрытия бруски экструдированного пенополистирола или минеральной ваты. Лишь в этом случае теплопотери сквозь пол будут минимальными.

Схема утепления торцов плит перекрытия.

Допускается использование цельных полос по всей длине стены, сборных из кусков утеплителя. При наличии щелей необходимо заполнить их монтажной пеной, характеристики которой практически аналогичны указанному теплоизолятору.

Заделка стыков

Вышеуказанная теплоизоляция необходима исключительно по наружному периметру плит перекрытия. Однако ж/б изделия имеют конусные продольные грани, поэтому между ними остаются швы. Кроме того, ширина внутренних несущих стен обычно бывает больше опорных поверхностей двух соседних плит. В первом случае продольные стыки плит перекрытия достаточно заполнить раствором М100. Во втором варианте необходимо замонолитить участок, связав между собой плиты и фундамент. Для этого можно использовать товарный бетон класса B12,5 и выше.

Внимание! На участках внутренних несущих стен ленточный фундамент может содержать вентиляционные каналы, идущие из подземного уровня. Перед укладкой смеси на этом монолитном участке необходимо предварительно выполнить кладку для продолжения каналов в следующий этаж.

Указанная технология позволяет уложить на фундамент плиты ПК с минимальными затратами времени без снижения прочности горизонтального диска перекрытия. При этом обеспечивается жесткая связь с несущими стенами, гарантирована безопасность жильцов во время стихийных бедствий.

Как правильно укладывать плиты перекрытия на фундамент

28 Декабрь 2017      Стройэксперт      Главная страница » Фундамент » Монтаж      Просмотров:
3564

Плиты перекрытия

Одним из этапов строительства дома является укладка плит перекрытия на фундамент. Чаще всего к работам такого плана приступают после полного созревания бетона, которым заливали коробку основания. Плиты перекрытия могут одновременно выступать в качестве потолка подвального помещения и пола основного строения. Для тех, кто далек от темы строительства, может показаться, что процесс не представляет особой сложности. Однако опытные специалисты утверждают, что каждый строительный процесс имеет свои тонкости и нюансы, о которых следует знать. Это поможет правильно и качественно выполнить укладку плит и избежать основных ошибок, которые могут стать причиной серьезных неприятностей в процессе эксплуатации дома.

  • Правила укладки плит перекрытия
  • Последовательность монтажных работ
  • Обвязка плит арматурой
  • Корректировка размеров плиты перекрытия
  • Поперечный разрез
  • Продольный разрез
  • Способы перекрытия больших проемов без плит
  • Как вырезать люк в железобетонном перекрытии

Правила укладки плит перекрытия

Укладка плит перекрытия на фундамент является достаточно важным шагом, который требует точности и внимания. Поэтому необходимо знать и выполнять основные правила этого процесса:

  • Укладывать железобетонные плиты рекомендуется на предварительно выровненные верхние части фундамента. Незначительные перепады компенсируются бетонной стяжкой, отклонения более 5 см требуют выравнивания кирпичной кладкой или армирующим поясом, залитым в опалубку.
  • Если плиты укладывают на железобетонное основание, то нахлест должен составлять не меньше 6 см. Если в качестве опоры выступает кирпичная кладка, то опираться плиты должны на 12,5 см.
  • Непосредственно перед укладкой необходимо заделать пустоты в торцевых частях плиты. Для этой цели можно использовать куски утеплителя, а поверхность замазать цементным раствором. Выполнение таких действий повышает прочность конструкции.
  • Очень важно правильно определить верхнюю и нижнюю часть плиты, так как от этого зависит прочность и надежность перекрытия. Дело в том, что нижняя поверхность плиты подвергается большему растяжению, поэтому в процессе изготовления эту часть армируют сильнее. Верхняя часть наоборот сжимается, следовательно, усиленного армирования не требует. Отличить верх плиты от ее низа можно по внешнему виду. Нижняя поверхность отличается гладкостью, так как для изготовления используются формы с гладкими стенками. Верх плиты более шершавый из-за контакта бетона с воздухом.
  • Крайние плиты укладывают с опорой на две противоположные стороны, боковая часть заделывается в дальнейшем с использованием разных методов.
  • Фундамент под плиты рекомендуется промазывать слоем бетонного раствора около 2 см. предотвратить его выдавливание помогут прутья арматуры, уложенные по центру вдоль бетонной ленты.
  • Выравнивать положение плиты в процессе укладки рекомендуется с помощью металлического лома. Лучше всего, если работу будет выполнять несколько человек.

к оглавлению ↑

Последовательность монтажных работ

Кроме выполнения правил укладки плит перекрытия необходимо соблюдать определенную последовательность в работе:

Монтажные работы

  1. Вначале необходимо заполнить пустоты железобетонных плит в тех местах, которые будут опираться на фундамент.
  2. Далее на участки фундамента, которые будут соприкасаться с плитами перекрытия, наносится бетонный раствор марки не ниже М100.
  3. Теперь можно приступать к непосредственной укладке плит перекрытия на фундамент. При этом важно не переворачивать плиты, чтобы не допустить перелома элементов из-за неправильной установки.
  4. Монтажные работы должны выполнять 3-4 человека. Один рабочий с помощью специального стропа, состоящего из четырех ветвей, закрепляет плиту на крюке строительного крана. Для удобства на плитах имеются специальные монтажные петли. Еще двое рабочих регулируют рабочий процесс, укладывая плиту в проектное положение. Они же выполняют открепление стропа. При отсутствии зрительного контакта между крановщиком и рабочими привлекают дополнительного человека, который будет подавать команды крановщику. В процессе укладки необходимо следить за плотным прилеганием плит друг к другу.

к оглавлению ↑

Обвязка плит арматурой

Для придания большей жесткости получившейся конструкции следует воспользоваться эффективным способом укрепления.

Для работы на этом этапе понадобятся следующие материалы:

  • Стальная проволока сечением 3-5 мм.
  • Гладкая арматура диаметром 10 мм.
  • Г-образный анкер, имеющий загиб 30-40 см.

Арматуру продевают в монтажные петли, за которые зацепляли строп, а места связки закрепляют сваркой.

Армирование плит перекрытия выполняется по следующей схеме:

Обвязка плит арматурой

  • Крайние плиты связываются по диагонали с помощью проволоки.
  • Соседние панели – перемычками из гладкой арматуры.
  • Соединение плиты со стеной армируется Г-образными анкерами, которые располагают с шагом в 2-3 метра вдоль стены.
  • Места соединения плит, опирающихся на внутреннюю перегородку, армируются с помощью гладкой арматуры.

к оглавлению ↑

Корректировка размеров плиты перекрытия

Уменьшение длины или ширины железобетонной плиты нельзя назвать редким явлением, так как точно подобрать материал практически невозможно. Для изменения размеров плиты необходимо обрезать ее вдоль или поперек.

Поперечный разрез

Поперечный срез делает железобетонную плиту короче на определенную величину. Для этого необходимо сделать следующее:

Поперечная резка плиты

  1. Отметить мелом или маркером линию отреза.
  2. Уложить плиту на подкладки на земле, при этом подкладка должна точно совпадать с линией реза. Это необходимо для более удобной рубки материала.
  3. Сделать надрез верхней части плиты с помощью болгарки или диска по бетону.
  4. Далее нужно сделать несколько ударов кувалдой или кулачком в месте расположения пустот. Следует акцентировать внимание на ударах, чтобы они приходились в пустоту, а не в ребро. В этом случае достаточно будет 3-4 ударов. Аналогичным способом пробиваются все пустоты в плите.
  5. После этого требуется сбить ребра, для чего по ним бьют кулачком с боку.
  6. Пробив пустоты и сбив ребра, приступают к пробиванию нижней части и освобождению прутьев арматуры.
  7. Очищенные прутья разрезают с помощью болгарки.

к оглавлению ↑

Продольный разрез

Для уменьшения ширины плиты перекрытия необходимо прорубить изделие вдоль. Этот процесс немного легче, но времени может потребоваться намного больше. Объясняется это следующим: длина плиты чаще всего составляет 6 метров, а ширина – не больше 1,5 метров.

В принципе выполняются аналогичные работы. Болгаркой прорезают верхнюю часть, а затем с помощью кулачка пробивают плиты над пустотами. Далее ломом пробивают нижнюю часть плиты через всю длину. В случае попадания на пути прутьев арматуры делают рез болгаркой.

к оглавлению ↑

Способы перекрытия больших проемов без плит

Очень часто в процессе укладки плит перекрытия на фундамент можно столкнуться с ситуацией, когда остается не перекрытым большое пространство, а рубить плиту нет желания или возможности. В этом случае можно воспользоваться двумя способами.

Первый способ считается более простым и подразумевает выполнение следующих действий:

  • Определить примерное расстояние, которое останется без перекрытия, и разделить его пополам.
  • При укладке первой плиты отступить от края полученное значение.
  • Выполнить укладку остальных плит. По окончании работы можно увидеть, что последняя плита также не доходит на такое же расстояние.
  • Далее пространство между плитами и стенами заполняют шлакоблоками, устанавливая их торцевой частью к плите перекрытия. В процессе укладки нужно следить, чтобы отверстия в блоках смотрели вбок.

Перекрытие больших проемов

Второй способ требует концентрации внимания и больших трудовых затрат. Процесс предполагает равномерное распределение плит по всей перекрываемой площади. Для этой цели также следует определить расстояние, которое останется незакрытым, и разделить его на количество предполагаемых промежутков между плитами.

Заделываю такие промежутки следующим образом:

  • Между плитами подвязывают доску, которая будет выступать в роли опалубки.
  • Между плитами монтируют прутья арматуры.
  • Заливают пространство бетонным раствором.

к оглавлению ↑

Как вырезать люк в железобетонном перекрытии

Люк в железобетонной плите перекрытия может потребоваться в разных ситуациях. Подходить к вырезанию любого отверстия в потолочном перекрытии нужно очень осторожно. Наиболее безопасным и простым является следующий способ:

  • Болгаркой сделать надрезы верхней части плиты.
  • С помощью автогена разрезать арматуру.
  • Пробить нижнюю часть плиты.

Прутья арматуры также можно разрезать болгаркой, проявив при этом большую осторожность. Дело в том, что в процессе резки диск болгарки может быть зажатым между концами арматуры. Это доставит очень много неприятностей. Поэтому рекомендуется сделать небольшой надрез, и ударить по месту реза кувалдой.

Укладка плит перекрытия – это очень ответственный момент, который требует много сил, внимания и терпения. Однако соблюдая правила монтажа и последовательно выполняя все действия, можно самостоятельно осуществить подобный процесс.



Фундаментная плита и теплоизоляция, руководство по строительству

Ecohome
Обновлено: 28 июля 2021 г.

Эммануэль Косгроув

Плитный фундамент, рабочий проект; основы

Существует множество различных почвенных условий и соответствующих конструкций плит. На этой странице рассказывается о том, как построить бетонную плиту с утолщенным краем на фундаменте FPSF на грунте с высоким уровнем грунтовых вод, чтобы предотвратить морозное пучение, сначала установив дренаж под плитой.

Связанная плита на фундаментных страницах:

  • Техническое руководство по плитам на грунте
  • Строительство плиты с утолщенной кромкой на уровне с нормальными грунтовыми условиями
  • Как легко построить мелкозаглубленный фундамент с защитой от мороза в холодном климате с помощью опалубки ICF

Ниже приводится техническое руководство по строительству домов из плит на грунте. Конструкция и размеры любой фундаментной плиты будут определяться размером и конструкцией здания, которое будет стоять на ней, а также состоянием грунта, на который будет залита плита. Всегда консультируйтесь с инженером перед началом строительства, так как он почти наверняка понадобится вам для печати ваших чертежей, чтобы получить фундамент через Кодекс.

Детали конструкции мелкозаглубленного фундамента с защитой от мороза или теплоизоляции FPSF для плиты на уровне грунта

Плита на уровне грунта, пошаговые инструкции Инструкции для проблемных расширяющихся грунтов и высокого уровня грунтовых вод

РАСШИРКИ для фундамента плиты на уровне грунта:

  • Наймите инженера, чтобы установить, как это сделать установить основание для фундамента. Часто назначают анализы почвы, чтобы определить, как действовать дальше.
  • На экспансивной глине, неизвестных грунтах или засыпке инженеры иногда настаивают на строительстве траншеи из уплотненного щебня, чтобы выдержать нагрузки фундамента. В этом случае по периметру будущего дома выкапывается траншея, где будут фундаменты. Глубина, ширина и характеристики обратной засыпки будут предоставлены инженерами. См. нашу страницу о плоских плитах в качестве альтернативы плите с утолщенным краем на ровном фундаменте.

Примечания по выемке фундамента из плиты на грунте:

1) Если вы начинаете с траншеи из щебня для несущей части фундамента (согласно инструкциям инженера), карьерный гравий может быть более доступным вариантом, чем разрушенный камень.

2) Попросите своего подрядчика защитить верхний слой почвы для будущего использования. Вынутый верхний слой почвы следует разместить в специально отведенном месте и защитить от смыва водонепроницаемым покрытием, например, брезентом.

ДРЕНАЖ под плитой на фундаменте класса:

  • На дне дренажной траншеи фундамента установите жесткую французскую дренажную трубу (плакучую плитку), которая может стекать на более низкий уровень. Если это невозможно, его следует подключить к дренажному насосу.
  • Французский водосток засыпать слоем щебня, затем накрыть геотекстилем для предотвращения скопления осадка.

Примечания для водостоков под FPSF или плитой на уровне грунта:

1) Некоторые опытные строители предпочитают жесткие пластиковые французские водостоки гибким желобчатым водосточным желобам для увеличения срока службы.

2) Включая доступный Т-образный переход для очистки, это хорошая дополнительная функция, поскольку они позволяют легко обслуживать в случае накопления отложений.

3) При решении проблемы, связанной с железобактериями, траншейный фундамент из щебня потенциально может быть более долговечным решением, чем обычные французские дренажи. Это включает в себя включение уплотненного слоя камня под фундаменты.

  • При работе с бактериями с высоким содержанием железа рекомендуется построить на поверхности смотровую яму для очистки.
  • Насыпьте гравийный щебень вокруг французского водостока и уложите поверх него геотекстиль. Барьер предотвратит попадание отложений в канализацию, а гравий обеспечит достаточный дренаж.

ЗАПОЛНЕНИЕ Плиты на уровне

  • Покройте траншею слоем водопроницаемого материала для обратной засыпки.
  • Постепенно заполните и уплотните остальную часть траншеи, а также нетронутую землю в центре, прежде чем засыпать ее гравийным щебнем. Виброплиты работают лучше всего и доступны в большинстве строительных пунктов проката.
  • Выкопать несколько небольших траншей для вставки перфорированных труб, которые будут использоваться для отвода радона (см. «Отвод радона» ниже). Затем трубы следует засыпать небольшим количеством щебня.

СТРОИТЕЛЬНАЯ ОПАЛУБКА для плиты класса:

  • Границы бетонной плиты можно легко определить с помощью деревянных кольев, вбитых в землю, и веревки, протянутой под прямым углом.
  • На внутренней стороне опалубки начертите выровненную мелом линию, чтобы указать высоту заливаемого бетона
  • Верх опалубки можно использовать как мерку для ограничения высоты заливаемого бетона.

УДАЛЕНИЕ ГАЗА РАДОН с плитой на ровном фундаменте:

Радон представляет собой природный радиоактивный газ, который образуется, когда уран, присутствующий в земной коре, начинает распадаться. Газ проникает в дома через трещины в плите. Воздействие радона связано примерно с 16 % смертей от рака легких в Канаде и является второй по значимости причиной рака легких после курения.

Министерство здравоохранения Канады рекомендует принимать меры по снижению уровня радона, когда концентрация радона превышает 200 Бк/м3. Воздействие высоких концентраций радона в течение длительного времени может подвергнуть вас риску заболеть раком легких. Чтобы узнать все о смягчении радона в домах, смотрите здесь.

УСТАНОВКА МЕХАНИЧЕСКИХ СИСТЕМ ЗАЩИТЫ ОТ РАДОНА:

  • Внутри по периметру плиты выкопайте небольшие траншеи в гравийном щебне.
  • Установите все механическое оборудование (сантехнику, электричество, вентиляцию) и загерметизируйте все надземные оконечности перед заливкой цемента.
  • Видео по установке барьера от радона под плитой на грунт смотрите здесь

Детальный проект Примечания:

Если вы планируете в конечном итоге построить вторую ванную комнату, попросите вашего подрядчика выполнить черновую работу, прежде чем заливать плиту на грунт или защищенный от мороза неглубокий фундамент (FPSF), поскольку его очень трудно модифицировать. сантехника после заливки.

ИЗОЛЯЦИЯ И ВОЗДУХО/ПАРОБАРЬЕРЫ ДЛЯ ПЛИТЫ НА ОТКЛОНЕ:

  • Установите анкерные болты и боковые изоляционные панели, а затем центральные панели. Затем обрежьте водопроводную систему и механическое оборудование.
  • Убедитесь, что в изоляции нет щелей, даже в проблемных местах.
  • Установите полиэтиленовую изоляцию для воздуха и пара по всей площади изоляции. В некоторых случаях на этом этапе будет добавлен слой напыляемой пены с закрытыми порами, чтобы добавить изоляцию и создать непрерывный барьер от влажных почвенных газов.
  • Заклейте полиэтиленовый барьер во всех местах проникновения и отверстий соответствующей строительной лентой.

1) Мы используем термин «воздушная/пароизоляция», чтобы не путать их отдельные функции. Полиэтилен должен быть неповрежденным, без отверстий просто для сдерживания и отвода газа радона, скопившегося под плитой. Если вы живете в районе с неизвестным уровнем загрязнения радоном или не планируете устанавливать систему эвакуации радона, отверстия в полиэтилене не должны вызывать беспокойства, так как «пароизоляцию» не нужно герметизировать или герметизировать. См. наши страницы пароизоляции для получения дополнительной информации.

2) Уровни изоляции в соответствии со строительными нормами США и Канады различаются в зависимости от региона, но неизменно то, что они недостаточны для предотвращения потерь тепла через подвальные этажи и обходятся домовладельцам в большие деньги. Региональные строительные нормы и правила будут требовать от R5 до R7,5, но удвоение этой суммы окупится всего за 2 года. Мы рекомендуем минимум R15 в большинстве случаев с холодным климатом, больше, если вы включаете лучистое тепло в свою плиту на ровном фундаменте.

АРМИРОВАННАЯ БЕТОННАЯ СЕТЬ:

  • Установите сварную стальную арматурную сетку и арматуру в соответствии с техническими требованиями инженера. Убедитесь, что полиэтиленовый барьер не поврежден и не пробит для надлежащей защиты от радона. Использование стульев из арматуры должно удерживать острые концы стальной арматуры на расстоянии от мембраны под плитой на уровне или FPSF.

УСТАНОВКА ТЕПЛОИЗОЛЯЦИОННЫХ ТРУБОК В ПЛИТУ НА УРОВНЕ:

Именно в этот момент вы должны установить трубы для водяных (водяных) лучистых полов или водяных полов с подогревом. Финансовые инвестиции, вложенные в обеспечение комфорта теплых полов, возможно, вместо этого могут быть перенаправлены на изоляцию. Лучистое тепло пола — это комфортное тепло, но с достаточной изоляцией основания пола вы можете смягчить дискомфорт от холода, связанный с бетонными полами, поддерживая их в соответствии с комнатной температурой.

Примечание. Если вы выбрали систему водяного обогрева полов, подрядчик по сантехнике установит сеть труб из сшитого полиэтилена (PEX). Армирующая сетка часто используется в качестве сетки для крепления трубопровода. Пластиковые стяжки отлично подходят для этой цели, но убедитесь, что их концы обрезаны или закреплены и не выступают над уровнем заливаемого бетона.

СОВЕТЫ ПО ЗАЛИВКЕ БЕТОНА ДЛЯ ПЛИТЫ НА КОНСТРУКЦИИ НА УРОВНЕ:

Перед заливкой бетонной плиты FPSF убедитесь, что подрядчик дождется надлежащих погодных условий. По данным CMHC (Канадская ипотечная и жилищная корпорация), нельзя заливать бетон в промерзшую опалубку. Кроме того, бетон должен храниться при температуре выше 10°C в течение трех дней после его укладки, чтобы обеспечить правильную прочность и отделку поверхности без повреждений от мороза.

Когда вы будете готовы начать заливку бетона:

  • Обязательно держите арматурную сетку и арматуру на высоте, указанной инженером. Чтобы предотвратить образование трещин в плите, подрядчик может использовать опорные стулья, которые удерживают сетку на нужной высоте во время заливки бетона (CMHC).
  • Затем поместите анкерные болты фундамента в бетон до того, как он начнет затвердевать, но когда он достаточно схватится, чтобы оставаться на месте.
  • Бетон должен оставаться влажным не менее трех дней, потому что он должен высохнуть, а не высохнуть, как некоторые сказали бы. Вы можете сделать это, облив поверхность водой и накрыв ее полиэтиленовым покрытием или брезентом.
  • Финишная обработка бетонной плиты на уровне: самая доступная окончательная отделка достигается простой обработкой бетона затирочной машиной до желаемого блеска. Высокий уровень совершенства для затирки может занять более половины дня, в зависимости от толщины и бетонной смеси. В некоторых случаях уровень отделки минимален для подготовки поверхности к полировке. Полированный бетон — это очень прочная поверхность, на которой виден камень, использованный в смеси, но он намного дороже готового бетона.
  • После отверждения компенсационные швы можно врезать в поверхность, чтобы контролировать появление микротрещин. Швы можно создать с помощью эпоксидной затирки, создав эффект крупной плитки, но швы также можно скрыть под перегородками. Убедитесь, что у вас их достаточное количество для площади фундамента.

См. другие плиты на страницах с информацией о сортах здесь:

Прочтите о том, как шаг за шагом построить плиту на уклоне, о создании плиты с утолщенным краем на основании, о плитах-плотах для плохих грунтовых условий или о заполнении, чтобы избежать земляных работ и грунта исправление. Все, что вам нужно знать о высокоэффективном строительстве дома, можно найти на страницах 9 Руководства по экологическому строительству Ecohome.0003





Инструкции по строительству | Бетонные полы, плиты

Типы плит первого этажа

1. Сплошная плавающая бетонная плита первого этажа

Сплошная плавающая бетонная плита первого этажа должна использоваться только в том случае, если глубина гранулированного наполнителя составляет менее 900 мм.

Диаграмма B51 — Типичная деталь сплошной плавающей бетонной плиты первого этажа

2. Залитая на месте подвесная плита первого этажа.

Если глубина гранулированной засыпки превышает 900 мм, следует использовать сплошную плавающую бетонную плиту первого этажа. Залитые на месте подвесные плиты первого этажа следует использовать только в тех случаях, когда маловероятна осадка грунта под собственным весом. Если образовалась щель, это создало бы риск скопления взрывоопасных газовых смесей под полом.

Диаграмма B52 — Типовая деталь наружной стены монолитной плиты подвесного перекрытия

Монолитая подвесная плита перекрытия Деталь разделительной стены

Там, где подвесная плита перекрытия проходит над разделительной стеной, в верхней части плиты должна быть размещена арматура для снижения риска растрескивания.

Диаграмма B53 — Типовая деталь стены для монолитной плиты подвесного перекрытия

Взрывоопасные газовые смеси в подпольных пустотах:

В подпольных пустотах существует риск скопления взрывоопасных газовых смесей.

Газ может появиться, если:

  1. Участок, на котором ведется строительство, является загрязненной или рекультивированной землей, или

  2. Газовые трубы находятся вблизи или под территорией здания, а плиты перекрытий сооружены вне земли или там, где может образоваться пустота под полом из-за оседания грунта.

В случаях, описанных выше, между землей и нижней стороной пола или изоляцией (при наличии) должно быть предусмотрено вентилируемое воздушное пространство не менее 150 мм.

Важно обеспечить вентиляцию по периметру вместе с вентилируемым воздушным пространством, описанным выше, чтобы обеспечить достаточную вентиляцию под полом.

Во всех случаях важно обеспечить, чтобы уровень первого этажа снаружи был ниже, чем верхняя часть уровня черного пола, чтобы избежать ситуации с эффектом приямка.

Проблемы, связанные с бетонными полами

Разрушение бетонных полов считается довольно серьезной проблемой. Неудача обычно может быть связана с одним или несколькими из следующих факторов: плохие материалы, низкое качество изготовления или плохой дизайн. Чтобы предотвратить необходимость дорогостоящего и, возможно, разрушительного ремонта на более позднем этапе, следует проявлять осторожность на каждом из этих этапов. Руководящие принципы передовой практики, чтобы избежать этих проблем, следующие:

1. Надлежащим образом зачистите существующее заземление

Убедитесь, что существующее заземление зачищено до подходящей опоры. Перед началом работ очень важно удалить весь верхний слой почвы и растительности со всей площади здания. Не рекомендуется оставлять насыпи мягкой земли между траншеями фундамента, так как это увеличивает риск того, что она не будет удалена до начала засыпки участка слоями зернистой засыпки. Важно, чтобы гранулированная засыпка укладывалась на прочную, чистую и хорошую несущую поверхность.

2. Следует использовать гранулированный наполнитель, соответствующий назначению.

3. Используйте вибрационный валик для уплотнения слоев гранулированного наполнителя.

Слои должны быть меньше 225 мм и больше 150 мм. Каждый слой после укладки необходимо уплотнить отбойной плитой или виброкатком. Если позаботиться на этом этапе, риск неудачи снизится.

4. Гранулированный наполнитель не следует использовать, если глубина заполнения превышает 900 мм.

Подвесной бетонный пол менее подвержен разрушению и должен использоваться в этом случае.

5. Ослепление гранулированным наполнителем.

Засыпка не требуется, если каждый слой гранулированного наполнителя хорошо утрамбован. Шпаклевку следует сгребать, чтобы убедиться, что острые точки, оставшиеся после виброкатка, закрыты, после чего на нее можно укладывать DPM.

6. Используйте полиэтилен толщиной 1200 в качестве DPM

Важно, чтобы DPM не был поврежден транспортным средством во время заливки плиты, так как цель DPM – остановить поднимающуюся влажность. Следует использовать только первичный материал, и следует избегать материалов, описываемых как «сверхмощные» или «C1200». Используемый первичный материал должен соответствовать требованиям I.S. ЕН 13967.

7. Убедитесь, что между DPC и DPM имеется зазор

DPC и DPM должны образовывать непрерывный барьер для предотвращения проникновения влаги из грунта. Возведение стен до укладки полиэтиленового ДПМ и заливки плиты перекрытия некорректно, так как не позволяет сформировать надлежащий нахлест между ДПМ и ДПК.

Диаграмма B54 – Пример правильного нахлеста между DPC и DPM

8. Не должен опираться на плиту перекрытия.

Все блочные конструкции или перегородки с несущими стойками и возвышающиеся стены должны иметь фундамент, поскольку плиты перекрытий, как правило, не спроектированы и не изготовлены для восприятия нагрузок, например, от дымоходов, опор, стен и перегородок с несущими стойками.

9. Будьте осторожны при установке изоляции.

Изоляция должна быть предусмотрена под всей площадью пола, степень изоляции будет зависеть от ряда конкретных элементов проекта, таких как:

  • Тип используемой изоляции и ее свойства.

  • Требуемое значение U, которое должно быть достигнуто.

  • Отношение площади пола к его периметру и т. д.

Тепловой мост может образоваться там, где встречаются два элемента конструкции, например, там, где встречаются пол и стена. Тепловые мосты могут иметь большое влияние на общую эффективность жилища, и в результате изоляция должна быть тщательно проработана и установлена ​​в таких соединениях. Ряд методов достижения соответствия этому аспекту правил можно найти в Техническом руководящем документе L Строительных норм и правил. Одним из методов, описанных в тексте, является использование допустимых деталей конструкции (ACD).

10. Необходимо соблюдать осторожность, чтобы избежать риска растрескивания.

В жаркую погоду необходимо при укладке бетонных плит перекрытия обеспечить их защиту от прямых солнечных лучей и охлаждение. Это предотвратит растрескивание из-за слишком быстрого высыхания.

За счет изоляции по периметру в месте соединения пола и стены тепловые мостики будут сведены к минимуму.

Предотвращение разрушения плиты

  • Весь верхний слой почвы и растительные остатки должны быть удалены с площадки.

  • Гранулированный наполнитель следует уплотнять слоями.

  • Важно обеспечить использование подходящего гранулированного наполнителя.

  • Не следует использовать глубокую засыпку.

  • Слепите гранулированный наполнитель.

  • При необходимости следует использовать барьер DPM или радоновый барьер калибра 1200.

  • ЦПМ должен быть размещен и плита должна быть залита, когда стены находятся на высоте ЦОД.

  • Стены никогда не должны возводиться непосредственно на плите; у них должны быть основания.

  • Изоляция должна быть обеспечена по всей их площади, чтобы обеспечить соответствие Строительным нормам и правилам.

  • Для плотов DPM и стяжка должны быть сверху плота, а толщина стяжки должна быть не менее 65 мм. Для армирования рекомендуется использовать легкую сетку внутри плота.

Армирование подвесных плит перекрытий

Существует ряд доступных армирующих сеток, сетка может иметь префикс букв A, B или C. Для каждого префикса доступен диапазон диаметров.

Сетка типа А состоит из квадратов размером 200 мм на 200 мм, стандартный диапазон сеток типа А составляет от A98 до A393. Сетка типа В состоит из квадратов 200 мм на 100 мм с основным армированием на расстоянии 100 мм и поперечной арматурой на расстоянии 200 мм; стандартный диапазон сеток типа А составляет от B196 до B1131. Сетка типа C состоит из квадратов 400 мм на 100 мм с основным армированием на расстоянии 100 мм и поперечной арматурой на расстоянии 400 мм; стандартный диапазон сеток типа А составляет от C283 до C785.

Из-за риска скопления взрывоопасного газа под подвесным полом из-за осадки грунта под собственным весом Технический документ C Строительных норм и правил рекомендует использовать подвесные полы только в ситуациях, когда осадка маловероятна.

Диаграмма B55 – Типовая подвесная плита первого этажа – железобетон

Толщина плиты и типы армирующей сетки для типовых пролетов первого этажа дома

В приведенной ниже таблице показаны соответствующие значения толщины перекрытий и типов армирующей сетки для типичных пролетов цокольных этажей. Допущение: внутренние перегородки на плиту не опираются. Основные стержни, которые должны проходить в направлении пролета и сетки, должны располагаться так, чтобы основные стержни располагались ниже второстепенных стержней. Между нижней стороной плиты и основными стержнями должно быть обеспечено номинальное покрытие 25 мм. Бетонная смесь должна быть 30Н20. Опорные возвышающиеся стены и несущие плиты должны быть не менее 100 мм.

Таблица B5 – Соответствующая глубина перекрытий и типы арматурных сеток для типичных плит первого этажа в жилых домах

Аналоги арматурных стальных стержней

В таблице ниже перечислены эквиваленты арматурных стальных стержней, которые можно использовать в качестве альтернативы В-сеткам. Основные стержни должны располагаться ниже второстепенных стержней и проходить в направлении пролета. Стержни должны быть связаны в местах пересечения. Допущение: внутренние перегородки на плиту не опираются. Бетонное покрытие и прочность такие же, как указано выше.

Таблица B6 – Эквиваленты арматурных стальных стержней для использования в качестве альтернативы сеткам

T обозначает сталь с высоким пределом текучести.

Альтернативная деталь подшипника для подвесных плит перекрытия

Ниже показана альтернативная деталь подшипника для подвесных плит перекрытия. Дополнительное армирование может быть размещено в верхней части плиты на передних кромках и особенно в углах, чтобы уменьшить риск растрескивания.

Диаграмма B56 – Типовое армирование краев

Непрерывные плиты над стеной должны быть снабжены дополнительным армированием, чтобы снизить риск образования трещин.

Диаграмма B57 — Типовая деталь плиты, непрерывной по стене

Следует отметить, что допускается формировать углубления для труб только по периметру плит.

Диаграмма B58 — Типовая деталь для углублений под трубы

Сборные бетонные полы

Доступны различные системы сборных железобетонных полов для использования в конструкции подвесных полов на уровне земли или выше. Эти системы служат альтернативой использованию подвесных монолитных бетонных плит перекрытий или подвесных деревянных полов.

Сборные железобетонные перекрытия можно классифицировать, хотя и в целом, следующим образом:

  1. Полые плиты.

  2. Балка и блок.

  3. Сборные доски или предварительно напряженные плиты с монолитным бетонным покрытием (блоки заполнения или пустотообразователи могут быть включены или не включены).

Примеры сборных железобетонных перекрытий показаны ниже. Следует отметить, что продукция конкретного производителя не представлена; иллюстрации предназначены для того, чтобы дать представление о доступном ассортименте. В зависимости от конкретных продуктов, которые будут использоваться, эти детали могут отличаться. Необходимо соблюдать данные производителя.

Диаграмма B59 — Типовая деталь блочно-балочного перекрытия

Диаграмма B60 — Собственная система пола T Типичная деталь

Диаграмма B61 — Полая ядра. систем описанных выше типов, при следовании подробным рекомендациям производителя особое внимание следует уделить следующим аспектам установки:

  • Перекрываемый пролет и опоры, в некоторых системах может потребоваться подпирание.

  • Местоположение ЦОД.

  • Что происходит, когда накладываются точечные нагрузки, такие как перегородки?

  • Требуется ли армирование стяжек?

  • Требования к стяжке или заливке цементным раствором.

  • Изоляция. Расположение, количество и метод, используемые для установки изоляции, чтобы избежать образования мостиков холода и соответствовать требованиям строительных норм и правил.

  • При необходимости детали установки радоновой мембраны.

Дополнительная информация

Если пролет подвесных бетонных цокольных этажей превышает 5 м, согласно Техническому руководству A Строительных норм и правил требуется профессиональное руководство по проектированию несущих стен. Требование к верхним деревянным перекрытиям с пролетом более 5 м такое же.

Точки безопасности

  • Во избежание образования поддона рекомендуется, чтобы уровень пола был на уровне или выше внешнего уровня земли.

  • DPM или пароизоляционный слой следует размещать над несущим полом и под стяжкой или отделкой плитами, чтобы предотвратить повреждение пола или отделки водяным паром с пола.

  • Между нижней стороной пола и землей должно быть вентилируемое воздушное пространство размером не менее 150 мм.
